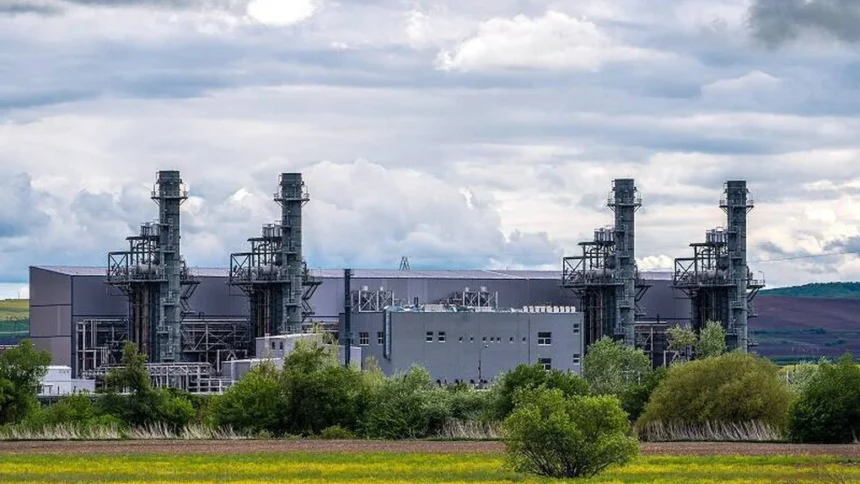

Romgaz deschide licitația pentru finalizarea centralei electrice pe gaze de la Iernut
Romgaz a lansat procesul de licitație pentru contractul intitulat „Servicii de management șantier și management punere în funcțiune pentru proiectul: Construire Centrală Electrică cu Ciclu Combinat cu Turbine cu Gaze Iernut – finalizare lucrări și punere în funcțiune”. Valoarea estimată a contractului este de 19,86 milioane lei, iar termenul limită pentru depunerea ofertelor este 10 martie 2026.
Cine a participat la consultarea de piață pentru Iernut?
Luna trecută, Romgaz a primit patru oferte la consultarea de piață privind serviciile de management pentru proiectul centralei de la Iernut. Ofertele au fost depuse de:
- NAES Corporation, Atlanta – ofertă nr. 542/08.01.2026;
- S.C. TÜV Austria România S.R.L., București – ofertă nr. 681/09.01.2026;
- S.C. Mithras Build S.R.L., Voluntari – ofertă nr. 949/12.01.2026;
- S.C. KONSENT S.A., Iași – ofertă nr. 1287/13.01.2026.
NAES Corporation, o companie americană fondată în 1980, este cunoscută pentru operarea și optimizarea centralelor electrice, gestionând capacități de generare de aproximativ 38 GW.
Responsabilitățile câștigătorului contractului
Câștigătorul va avea rolul de „site manager” și va coordona execuția lucrărilor rămase pentru centrala de la Iernut. Acesta va asista Romgaz în timpul testelor de punere în funcțiune. Printre activitățile prevăzute se numără finalizarea lucrărilor de construcție, recepția la terminarea lucrărilor și punerea în funcțiune a centralei.
Durata contractului va fi de 15 luni de la semnare, extinzându-se și dincolo de termenul de finalizare stabilit pentru 31 decembrie 2026.
Termenul final pentru centrala de la Iernut
Romgaz a anunțat un nou termen de finalizare a centralei electrice pe gaze de la Iernut, stabilit pentru 31 decembrie 2026. Aceasta este a doua prelungire a termenului, iar compania a obținut o extindere a utilizării fondurilor primite de la stat prin Programul Național de Investiții.
Prin Hotărârea Guvernului nr. 1.164/30 decembrie 2025, s-au prelungit termenele de finalizare și rambursare a cheltuielilor aferente investițiilor până la 30 iunie 2027.
Stadiul actual al proiectului
Proiectul centralei a fost întârziat cu șase ani, iar în prezent, progresul fizic al lucrărilor este de 90,16%, cu un progres total al proiectului de 97,5% și un progres financiar de 85,9%. Romgaz intenționează să finalizeze centrala și să preia contractele de lucrări necesare de la subcontractorii anteriori.
Provocările întâmpinate de Romgaz
Gabriela Trânbițaș, CFO al Romgaz, a declarat că finalizarea proiectului este influențată de mai mulți factori, inclusiv de firma spaniolă Duro Felguera, care a avut contracte anterioare cu compania românească. Aceasta a menționat că, deși centrala este finalizată în procent de 98%, lucrările restante trebuie identificate și procesul de achiziție trebuie demarat.
Istoricul proiectului
Romgaz a semnat în 2016 un contract cu Duro Felguera și Romelectro pentru realizarea centralei de 430 MW, care trebuia finalizată la începutul anului 2020. După rezilierea contractului în 2021 și o nouă înțelegere cu Duro Felguera în 2023, centrala a fost programată pentru finalizare pe 19 decembrie 2025, termen care nu a fost respectat.
Concluzie
Finalizarea centralei electrice pe gaze de la Iernut rămâne un proiect crucial pentru Romgaz, afectat de întârzieri repetate și provocări administrative. Continuarea acestui proiect va avea un impact semnificativ asupra capacității de producție de energie electrică din România, contribuind la diversificarea surselor de energie și la îndeplinirea obiectivelor de sustenabilitate.
